EDILIZIA SCOLASTICA - Nota dell'Assessorato ai Lavori Pubblici e Mobilità
Tutti gli interventi di edilizia scolastica per una migliore qualità degli spazi
14-09-2016 / Giorno per giorno

"Oltre 2 milioni di euro di lavori, per la precisione 2.145.000 euro, in miglioramento dell'edilizia scolastica, con interventi di manutenzione straordinaria in 12 scuole e altri interventi in ulteriori 16 plessi" questo l'impegno dell'Amministrazione comunale nell'estate che si sta concludendo, azione ribadita alla vigilia dell'inizio del calendario scolastico dall'assessore comunale ai Lavori Pubblici e mobilità Aldo Modonesi.
"E' un impegno in linea con i percorsi di miglioramento e di messa in sicurezza delle scuole della città - afferma l'assessore Modonesi - una programmazione che in questa e nella precedente legislatura ha visto agire la nostra Amministrazione, nella convinzione che la qualità di come si fa formazione passi anche dalla qualità delle scuole e degli spazi scolastici".
I cantieri hanno previsto interventi strutturali di miglioramento sismico - come alla primaria Guarini - con i lavori che si concluderanno entro la fine di questo mese senza pregiudicare il corretto inizio dell'anno scolastico; di rifacimento delle coperture alla primaria Don Milani e alla materna Guido Rossa; di adeguamento alla normativa antincendi alla primaria Poledrelli e alla secondaria De Pisis di Porotto; di miglioramento degli edifici scolastici con interventi disostituzione degli infissi (primaria Rossetti e primaria Doro), di abbattimento delle barriere architettoniche (secondaria di Porotto e secondaria Tasso, con interventi di fornitura e montaggio degli elevatori entro il mese di novembre), di riqualificazione delle palestre scolastiche (interventi finanziati con mutui a tasso zero dal Credito Sportivo e che hanno interessato la palestra della secondaria di Porotto e della primaria Govoni, con la conclusione di questo secondo intervento ai primi di ottobre).
Questo l'elenco e il dettaglio degli interventi:
(tutte le immagini sono scaricabili in fondo alla pagina: nell'ordine Guido Rossa, Poledrelli, Biagio Rossetti, Guarini, palestra De Pisis a Porotto)
COPERTURA DON MILANI
Intervento di parziale rifacimento e riqualificazione energetica della copertura, con lastre in pannelli di lamiera sandwich, e sostituzione di parte dei lucernai
Intervento ultimato
COPERTURA G. ROSSA
Intervento di completo rifacimento e riqualificazione energetica della copertura, con lastre in pannelli di lamiera sandwich.
Intervento ultimato

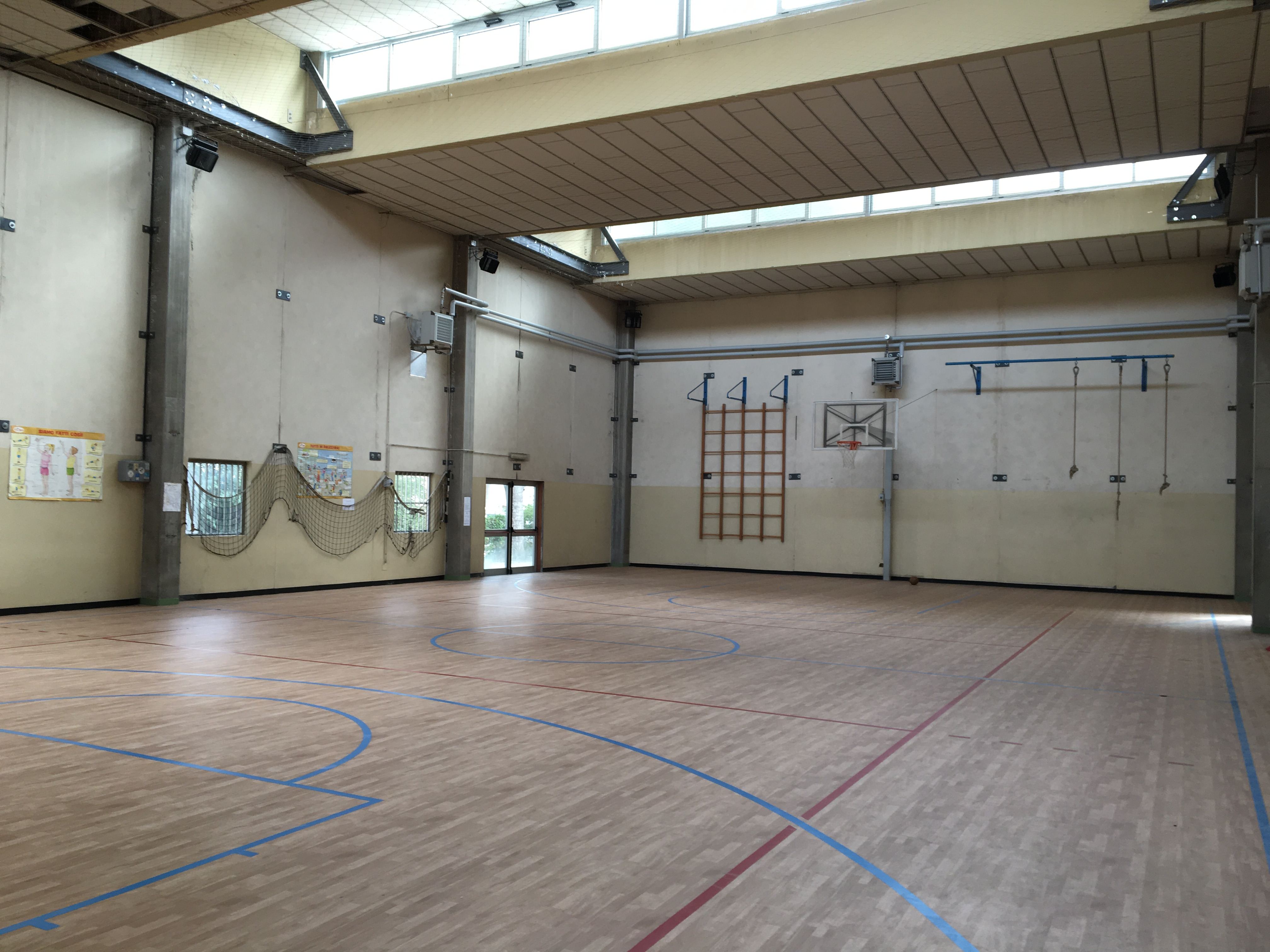

PALESTRA SCUOLA SECONDARIA POROTTO
Rifacimento della copertura di palestra e spogliatoi
Sostituzione della pavimentazione sportiva
Sostituzione degli infissi
Intervento ultimato
PALESTRA GOVONI
Rifacimento e rifunzionalizzazione completa degli spazi destinati a spogliatoi e servizi
Realizzazione di rampa esterna per l'eliminazione delle barriere architettoniche
Ultimazione lavori prevista per 12/10
INFISSI B. ROSSETTI
Sostituzione completa degli infissi e degli avvolgibili
Intervento ultimato
INFISSI PRIMARIA DORO
Sostituzione completa degli infissi e delle tende frangisole
Intervento ultimato
INFISSI NIDO GIRASOLI
Sostituzione parziale degli infissi
Intervento ultimato

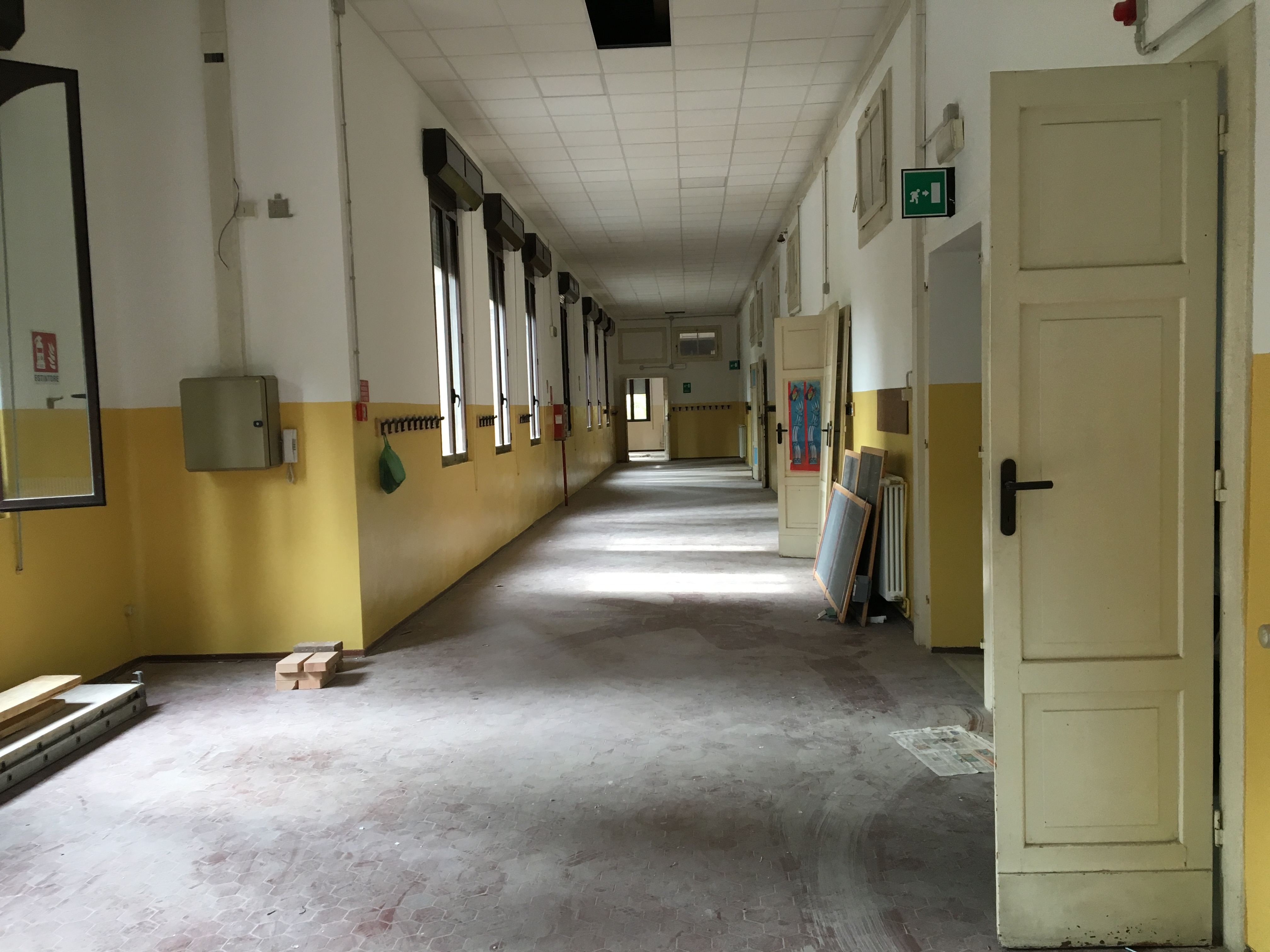

PRIMARIA POLEDRELLI
Intervento per il completo adeguamento della scuola alle normative di prevenzione incendi
Interventi c/o edificio scolastico principale: ultimati
Interventi c/o ex casa del custode: ultimazione prevista 16/10
SECONDARIA POROTTO
Intervento per il completo adeguamento della scuola e della biblioteca alle normative di prevenzione incendi
Interventi c/o edificio scolastico principale e biblioteca: ultimati
Interventi in esterno per il completamento delle dotazioni impiantistiche: ultimazione prevista 03/10

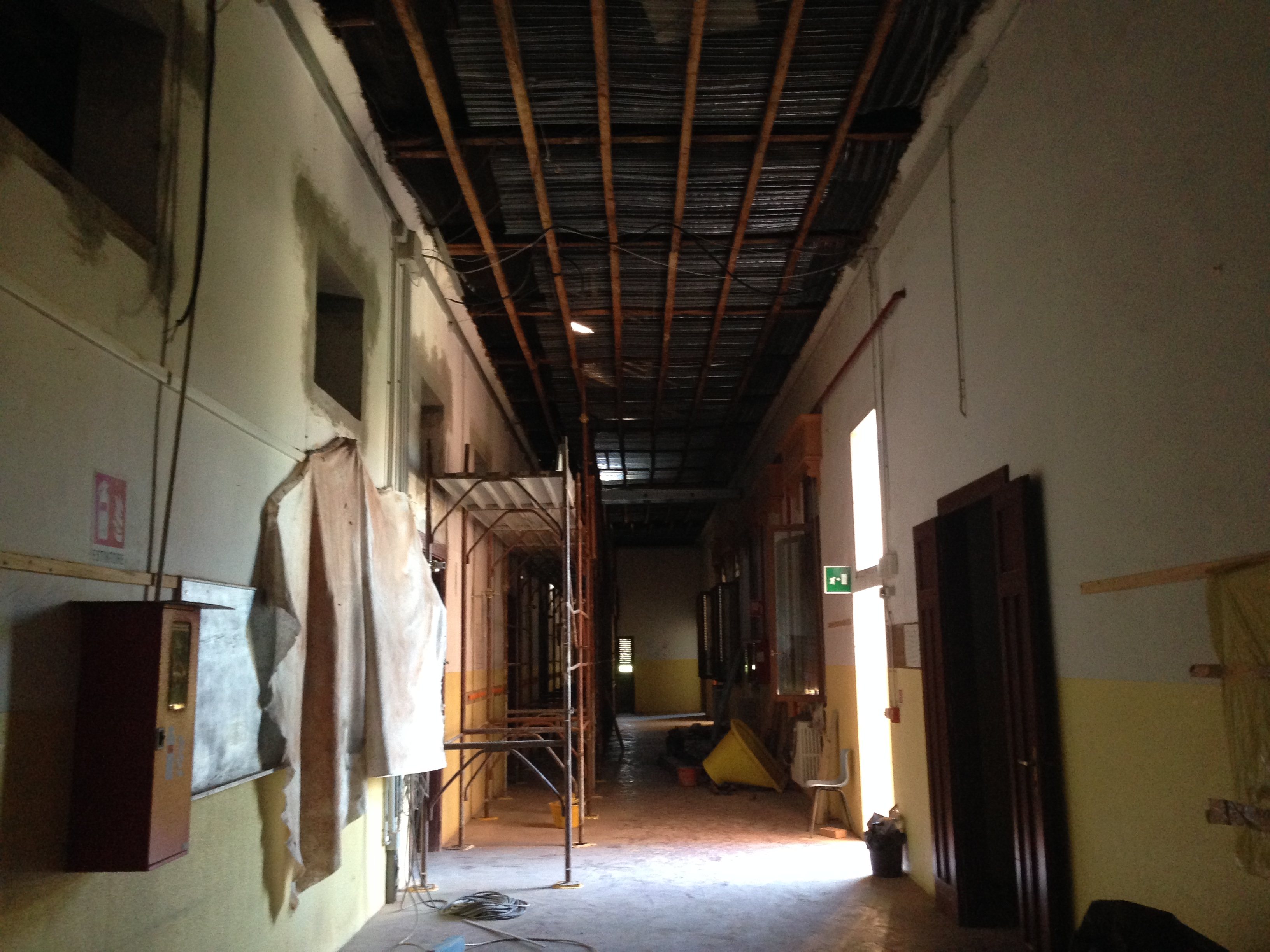

SCUOLA GUARINI
Interventi per il miglioramento sismico dell'edificio scolastico
Interventi al piano terra: ultimati
Interventi al primo piano: ultimazione prevista 24/09
INTERVENTI PER L'ELIMINAZIONE DELLE BARRIERE ARCHITETTONICHE: SECONDARIA POROTTO
Conclusi i lavori edili preliminari all'installazione dell'impianto elevatore. I lavori riprenderanno nella seconda metà di ottobre con il montaggio dell'elevatore.
Fornitura e posa impianto elevatore: previsto entro il 13/11
INTERVENTI PER L'ELIMINAZIONE DELLE BARRIERE ARCHITETTONICHE: SECONDARIA TASSO
Sono attualmente in corso i lavori edili preliminari all'installazione dell'impianto elevatore e di adeguamento del servizio igienico di primo piano, si prevede la conclusione entro il 14/09/2016, i lavori poi proseguiranno in esterno per la realizzazione della rampa.
Nella seconda metà di ottobre infine riprenderanno i lavori interni per il montaggio dell'impianto elevatore.
Fornitura e posa impianto elevatore: previsto entro il 13/11
Gli altri interventi di manutenzione ordinaria:
1)restauro rampa e del monumento ai caduti della scuola secondaria di Cona.
2)rifacimento di parte della linea fognante presso la secondaria di Ponte
3)Nido Trenino sostituzione di un tratto della rete di recinzione e sostituzione della copertura zona ombra
4) eliminazione di infiltrazioni meteoriche in diverse scuole S.Bartolomeo secondaria, Guarini, Bonati,nido I Girasoli,nido Il trenino,Don Milani, Manzoni
5) sistemazione delle parti ammalorate in cartongesso della succ. C.Tura del barco nei bagni con tinteggiatura.
6) alcuni interventi di tinteggiatura in mense e cucine
7) Restauro muretto di recinzione presso il nido Giardino
8) rifacimento della copertura in guaina della terrazza presso la materna Jovine ( in programma anche il rifacimento dello scivolo in metallo della cucina)
9) sistemazione di parte del muretto di recinzione della materna satellite
10) lavori di messa in linea dei pluviali presso la Bonati pascoli
11)Riparazione di una vasca biologica alla materna Gobetti.
A cura dell'Assessorato Lavori Pubblici e Mobilità
